風見発電所全面改修事業について

工事の一般見学は行っておりません。

発電所周辺における撮影等は近隣住民生活や工事の妨げとなりますので御遠慮ください。

事業概要

風見発電所は、発電施設が老朽化してきたことから固定価格買取制度(FIT)の適用を受けて平成28(2016)年度から全面改修事業を進めており、令和2(2020)年10月から発電を停止して現地工事に着手し、令和5(2023)年度の運転再開を目指しています。

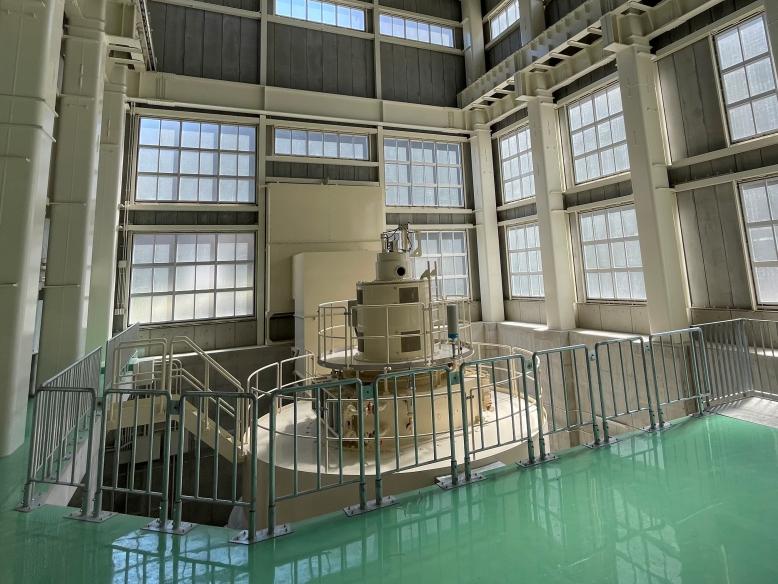

風見発電所全面改修事業完成イメージ

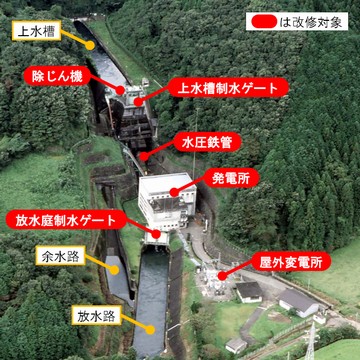

主な改修内容

改修内容 令和4(2022)年8月時点 風見発電所(施工前)

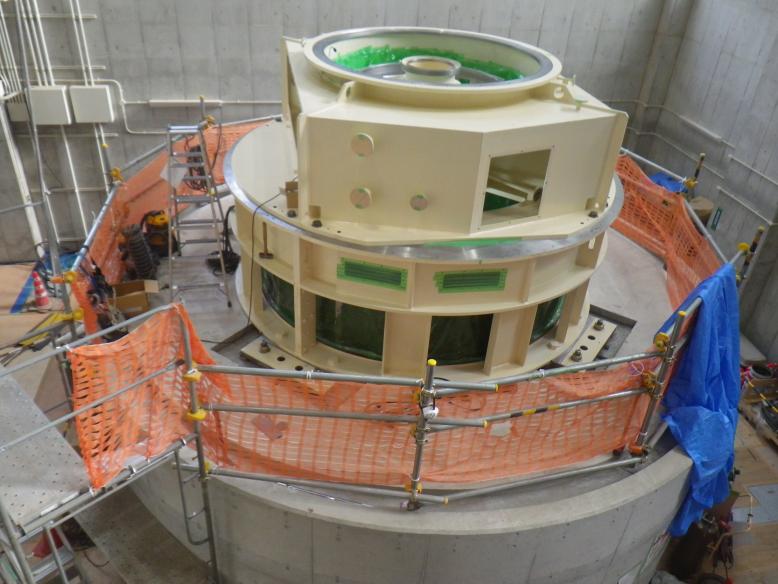

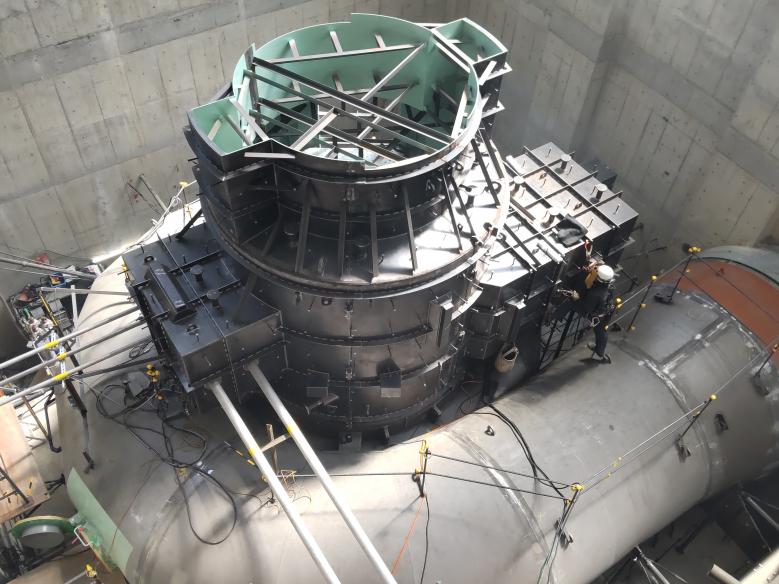

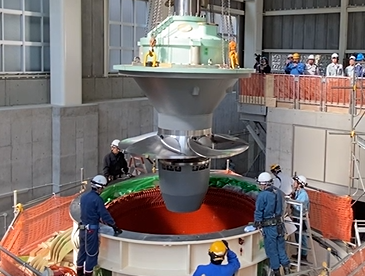

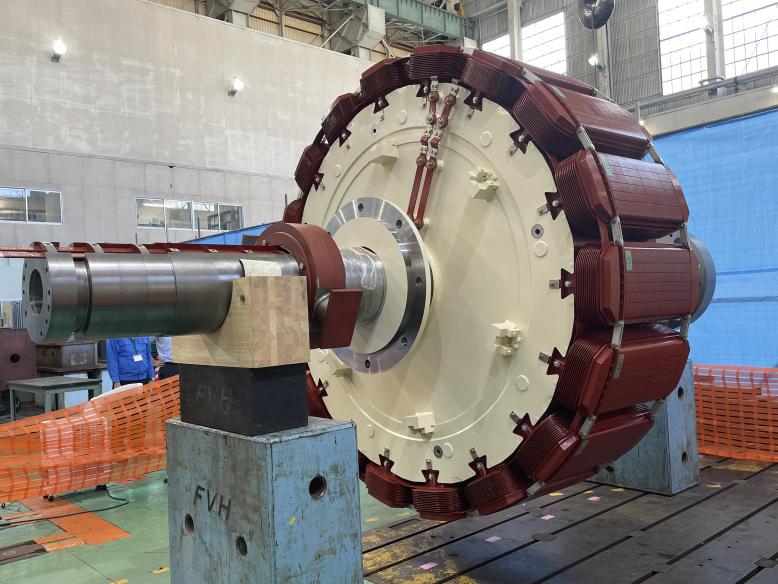

主要機器製作据付 水車等工場製作
本館建替 建屋工
水圧鉄管更新 (ケーシング設置まで休工)

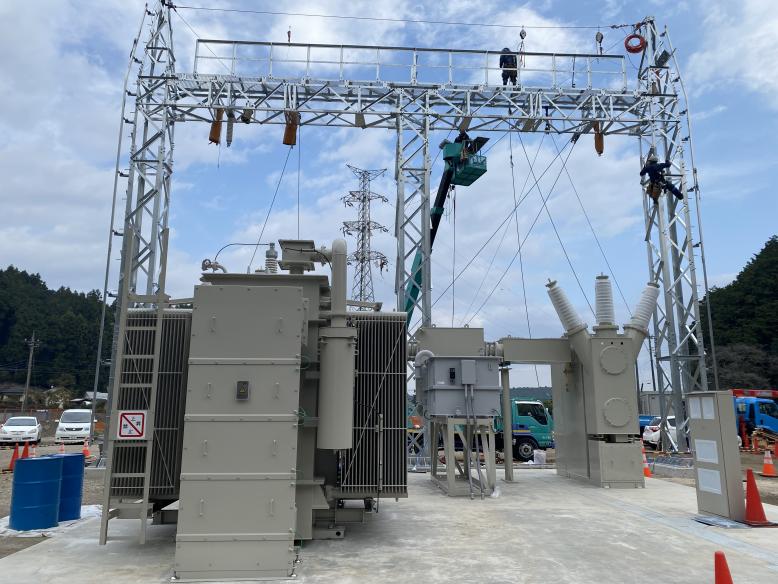

制水ゲート巻揚機更新 工場製作
除じん機更新 工場製作

工事の状況

工事写真(R04.08)

令和4(2022)年8月

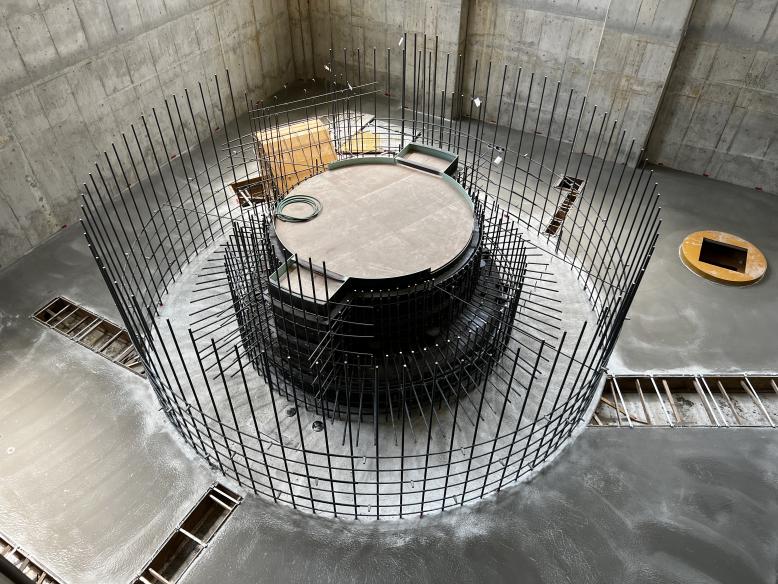

  • 建屋の鉄骨を組み立てています
  • 現在の高さは9m、組み立て後の高さは15mになります
工事写真(R04.07-3)

令和4(2022)年7月

  • 工場では建屋の鉄骨を製作しています

  • 写真は鉄骨が仕様どおりであることを検査しているところです

工事写真(R04.07-1)

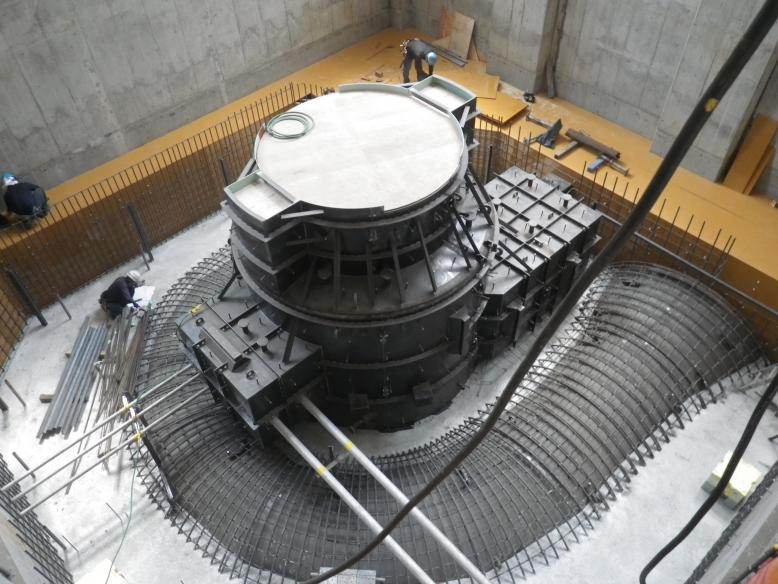

  • 建屋の基礎部分が完成に近づいてきました

工事写真(R04.07-2)

工事写真(R04.06)

令和4(2022)年6月

  • 配筋や型枠が地上まで立ち上がってきました
  • 奥に見える大量の水は農業用水です
  • 発電所の全面改修中は発電所横の水路により導水しています
工事写真(R04.05)

令和4(2022)年5月

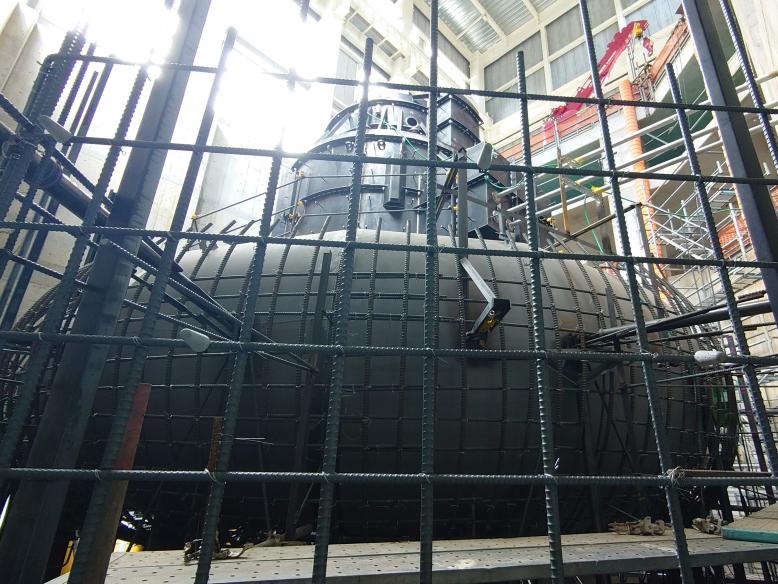

  • 地下1階の配筋と型枠を設置しています
  • 地上まで残り2mほどとなりました
工事写真(R04.04-1)

令和4(2022)年4月

  • 建屋は地下3階、水圧鉄管まで壁が立ち上がりました
工事写真(R04.04-2)

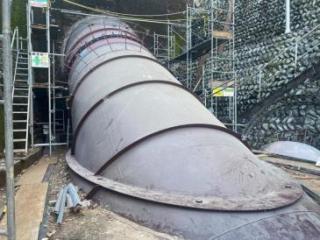

  • 水圧鉄管は内面塗装まで完了しました
  • 水圧鉄管更新工事は、主要機器製作据付工事で水車を収めるケーシングが設置されるまで、しばらく休工です
